您当前位置: 爱真题>历年真题 > 其他 > 2023二级建造师《机电实务》真题及答案解析

2023二级建造师《机电实务》真题及答案解析

2024-01-26 20:52:38 爱真题 171

一、单项选择题

1、关于二次回路检验,说法正确的是______。

A.应测量二次回路绝缘电阻

B.所有的熔断器都应拆下

C.应进行交流耐压试验

D.一次回路应带有运行电压

2、下列关于设备零部件装配,说法正确的是______。

A.从大到小,从简单到复杂

B.先零件,再组件,再部件

C.先辅助零件,再主要零件,最后进行总装配

D.先主要部件,后次要部件

3、下列属于光热发电组成部分的是______。

A.汇流箱

B.轮毂

C.集热器

D.机舱

4、下列关于管道吹扫和清洗,说法正确的是______。

A.水清洗速度应不小于1.5m/s

B.蒸汽吹扫完成后进行防腐绝热

C.油清洗合格后再进行酸洗

D.空气吹扫的压力是设计压力的1.15倍

5、大型储罐安装方法有高空作业面的是______。

A.倒装法

B.正装法

C.气压顶升法

D.水浮法

6、下列关于流量检测仪表安装,说法正确的是______。

A.电磁流量计应安装在流量调节阀的下游

B.在垂直的管道上安装时,被测流体的流向应自下而上

C.电磁流量计上游应有2~3倍管径长度的直管段

D.电磁流量计的两个测量电极应在管道的正上方和正下方位置

7、防腐材料的产品质量证明文件不包括______。

A.产品质量合格证

B.质量技术指标及检测方法

C.基体表面处理工艺及涂装工艺

D.材料检测报告或技术鉴定文件

8、照明控制系统调试检测时,90路照明回路,应抽检的数量是______路。

A.5

B.9

C.10

D.13

9、下列属于气体灭火系统的调试内容的是______。

A.模拟启动试验

B.水压试验

C.真空试验

D.喷泡沫试验

10、下列属于自动扶梯的主要参数的是______。

A.额定电流

B.频率

C.额定电压

D.额定速度

11、对拟分包的专业承包公司,应重点考察______。

A.公司地址

B.公司荣誉

C.公司规模

D.公司业绩

12、下列关于总承包方对分包方的管理,说法正确的是______。

A.仅需对关键工序进行管理

B.总承包方应派代表对分包方进行管理

C.因分包方责任造成重大质量事故,总承包方可立即终止分包合同

D.总包方无需对分包工程和分包单位进行综合评价

13、敞口水箱安装前满水试验应持续______h。

A.2

B.6

C.12

D.24

14、下列管理措施中,属于现场管理及施工作业人员行为管理的是______。

A.人员进入施工现场必须走安全通道

B.施工通道处必须设置必要的照明设施

C.高度2m以上操作平台必须安装护栏

D.厂区人行道与主路采取隔离措施

15、关于母线槽安装技术要求,说法正确的是______。

A.垂直安装时不应设置弹簧支架

B.每节母线槽的支架不应少于1个

C.圆钢吊架直径不得小于6mm

D.穿越楼板的孔洞不用进行防火封堵

16、通风空调系统中,需要进行抽真空试验的是______。

A.冷却水管

B.冷冻水管

C.制冷剂管

D.凝结水管

17、可作为施工项目成本控制依据的是______。

A.结算报告

B.交底记录

C.供图计划

D.进度报告

18、桥式起重机动载试运转时,试验荷载应为额定起重量的______。

A.1.0倍

B.1.1倍

C.1.2倍

D.1.25倍

19、3月5日为进度款支付的最后一天,发包人未付款,承包人有权暂停施工的开始日期是______。

A.3月6日

B.3月12日

C.3月13日

D.3月19日

20、关于机电工程保修与回访的说法正确的是______。

A.电气管线、给排水管道、设备安装工程的保修期为2年

B.项目部应针对项目投产运行后的危险程度编制回访计划

C.按有关规定,工程保修期结束后,施工单位方可进行工程回访

D.回访中发现的施工质量问题,如已超出保修期,也必须迅速处理

二、多项选择题

21、下列可以作为绝热材料的是______。

A.沥青毡

B.超细玻璃棉

C.环氧富锌脂

D.膨胀珍珠岩

E.泡沫塑料

22、钢结构的检验批划分依据是______。

A.材料种类

B.钢结构段

C.加工工艺

D.变形缝

E.钢强度单元

23、电动机按工作原理分类包括______。

A.同步电动机

B.异步电动机

C.鼠笼式感应电动机

D.绕线式感应电动机

E.直流电动机

24、单体设备基础测量的工作内容包括______。

A.基础划线

B.基准点埋设

C.外形测量

D.中心标板埋设

E.高程测量

25、桅杆式起重机的动力提升系统包括______。

A.跑绳

B.导向滑轮

C.地锚

D.起重滑轮组

E.卷扬机

26、焊接施工检查记录至少包括______。

A.焊接工艺检查记录

B.焊工资格认可记录

C.焊接工艺评定记录

D.焊缝返修检查记录

E.焊工安全教育记录

27、下列计量器具中,列入国家强制检定目录的有______。

A.声级计

B.千分尺

C.电能表

D.全站仪

E.压力表

28、关于临时用电工程施工及管理的说法。正确的有______。

A.临时用电工程必须由持证电工施工

B.工程施工完成后由工程部组织验收

C.临时用电施工组织设计应由电气技术人员编制

D.须编制安全技术措施和电气防火措施

E.技术档案由项目部质量员建立和管理

29、设计文件需经特种设备安全监督管理部门核准的检验机构鉴定的特种设备有______。

A.气瓶

B.客运索道

C.锅炉

D.曳引电梯

E.氧舱

30、下列检验试验项目中,属于主控项目的有______。

A.管道压力试验

B.风管严密性检验

C.电气绝缘测试

D.线槽垂直度检测

E.接地电阻测试

三、实务操作和案例分析题

(每题20分,共80分。)

【背景资料】

A公司于2020年8月承接一学校体育馆的采暖工程,合同额为650万元。采暖热源由风冷热泵提供,供回水温度为45/40℃,健身房、教研室等附属房间采用低温热水地板辐射供暖,比赛场馆、训练馆采用散热器供暖,供热管道采用铝塑复合管。

2020年11月散热器进场,A公司对其外观和金属热强度进行了检查和复验。2021年4月,供暖系统安装完毕,A公司依次对管道系统进行了水压试验、保温、试运行和调试,其中水压试验压力未在设计中注明,供暖管道系统水压试验系统图见下图。本工程于2021年6月顺利通过验,经核算,项目实际成本为513万元,成本降低率达5%。该供暖系统于2021年10月正式投入使用。

图1

供暖管道系统水压试验系统图

2022年6月,建设单位按照约定将工程质量保证金返还至A公司。2022年12月,体育馆管理员反映部分散热器温度偏低,建设单位通知A公司进行检修,A公司检查后发现由于施工质量问题造成部分管道出现气塞和堵塞现象,对这些管道进行了疏通和清理,并更换了部分散热器。

问题:

31、本工程供暖管道的水压试验压力是多少?水压试验合格标准的判定标准是什么?

32、本工程项目的计划成本和成本降低额分别是多少?

33、指出A公司采暖工程中可能导致部分散热器温度偏低的质量问题,并说明理由。

34、供暖系统维修费用应由谁承担?说明理由。

【背景资料】

B公司通过招投标方式承接一高档办公楼机电安装项目,工程内容包括:建筑电气、建筑智能化、建筑给排水、通风与空调、消防、防雷接地等工程。项目开工后,B公司安排施工队与土建单位配合,进行电气预埋导管、水管预留洞、防雷接地等工程施工。

电气安装工程中,楼板内电气预埋导管采用DN20、DN25等非镀锌钢导管进行施工,导管接头采用螺纹连接,接头两端焊接圆钢跨接地线,非镀锌钢导管接头示意图见下图。导管敷设完成后,B公司通知专业监理工程师进行隐蔽工程验收,并拍照保存影像资料。隐蔽验收合格。B公司与土建单位办理中间交接手续。

图2

非镀锌钢导管接头示意图

在穿线阶段,施工人员按施工方案要求进行施工,穿线的同时清理盒内杂物。线内管口设置PVC电线接口,防止穿线过程中电线绝缘皮破损。穿线完成后,用兆欧表测量各个回路的绝缘电阻,并做好记录。

工程竣工验收阶段,B公司要求整理竣工资料。提交的施工文件中有:施工管理文件、施工进度及造价文件、施工记录、施工质量验收记录、竣工验收文件。监理工程师审核后提出“施工文件内容不完整,需补齐所缺失文件”的审核资料。

问题:

35、圆钢跨接地线直径最小为多少?并计算最小搭接长度L。

36、导管接头隐蔽验收时检查数量如何确定?指出电线回路绝缘电阻值的合格范围。

37、B公司与土建单位进行中间交接时,对交接现场环境有哪些要求?

38、B公司提交的施工文件中还缺少哪些文件?

【背景资料】

某工业生产厂设有一座压缩空气站为生产车间提供生产工艺所需的无油压缩空气。压缩空气站的装设规模为3×10Nm3/min,供气能力为17Nm3/min,供气压力0.7MPa。压缩空气输送管道采用无缝不锈钢管(材料数字代号为S30408,牌号为06Cr19Ni10),焊接连接。空气压缩机冷却水管道采用镀锌焊接钢管。设备的随机文件显示储气罐的水压试验压力为1.25MPa。压缩空气站工艺系统的安装工程由C公司承担,D监理公司担任现场工程监理。压缩空气站的主要设备及材料见下表。

施工中,C公司将储气罐与压缩空气管道系统作为一个系统进行水压试验,且试验压力取管道的试验压力。安装完成后,经压缩机单机及系统试运行合格,本项目进行了竣工验收。

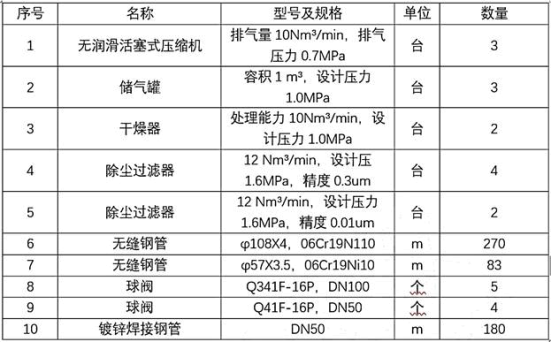

主要设备及材料表

图3

问题:

39、哪些属于特种设备?属于特种设备中哪些类型?

40、能否以管道试验压力进行系统水压试验?说明理由。

41、分析空压管道和冷却水管道安装的工艺差异(从材料管理和管道加工方面分析)。

42、单机试运行由哪个单位组织?单机试运行要做的工作有哪些?

【背景资料】

E公司中标某煤化工项目安装工程,工程中合成气净化装置的洗涤塔,重量690t(上段220t、下段470t),属于第二类压力容器,分两段制造、进场。根据合同约定,E公司负责洗涤塔的安装(吊装、就位),F公司负责洗涤塔现场组焊。E公司持有GC1级压力管道安装许可证、A级起重机械安装许可证。

根据现场条件及E公司装备情况,洗涤塔采用“正装法”进行安装。考虑洗涤塔对口及焊接操作,F公司提前在洗涤塔下段塔体合缝处下方内外搭设了作业平台,外部平台设置踢脚板及防护栏杆。

洗涤塔吊装采用“单主机抬吊递送法”吊装工艺,主吊车选用1250t履带起重机,辅助吊车(溜尾吊车)选用260t履带吊,主吊车按部件进场,现场组装后使用。洗涤塔上段吊装索具配置示意图见图1,洗涤塔下段安装就位示意图见图2。上段塔筒就位时,腾空高度以500mm计算。

图4

图1 洗涤塔上段吊装索具配置示意图

图5

图2 洗涤塔下段安装就位示意图

在施工准备阶段,项目部组织技术人员按计划编制完成各项施工方案,并按规定完成方案的审批、论证。洗涤塔吊装前,E公司进行了基础验收。基础的混凝土强度、预埋地脚螺栓中心距等验收项目全部符合要求。E公司按方案要求对吊装机索具、主辅吊车站位处地面承载能力等条件安全进行验收合格后,实施了洗涤塔吊装就位工作。

问题:

43、E公司是否具备安装资格?说明理由。

44、哪个方案需要组织专家论证?说明理由。

45、列举图1中1、2、3的名称。计算起重机吊装最小起升高度。

46、基础检查验收还有哪些内容?

注:篇幅有限,答案及解析请下载试卷后查看。
